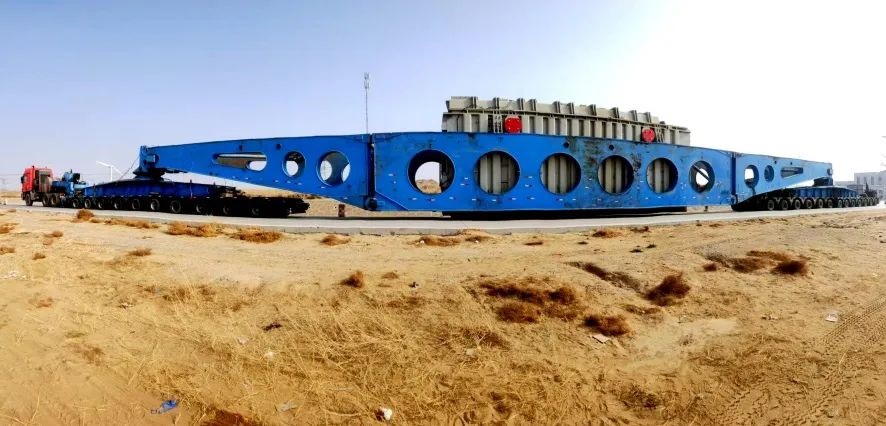

10月29日,陡河2×660MW煤电项目1号机组主变压器顺利运输就位。主变压器是项目单体最重设备,单台重315.8吨,采用500吨桥式框架车和两台牵引车运输进厂。整体运输车辆长83米,车货总重580吨,运输到厂属于难度极大的超限运输任务。
“牵引车注意,你前方2公里处有驼峰路段,注意减速。”
“收到,我停车操作液压系统,车组升高20厘米,请押运车确认直坡角度。”
“直坡未大于5%,可以通过,我在驼峰路段慢行双闪等你。”
为保障超限运输任务顺利完成,项目成立运输组,设有专职押运员和质量监督员,押运车全程跟踪排障。在上路前,运输组已经多次比选、提前踏勘,确定了最佳运输方案。
本次运输过程手续办理齐全,高速一路畅通抵达陡河热电公司。该公司提前对线路上的限高、障碍、松软地基等处理完毕,车辆顺利通行。最终,主变压器顺利卸车就位,圆满完成超限运输任务,整体运输过程仅耗时8天。
