张家口发电公司高效推进机组检修
来源:张家口发电公司
作者:张姝琪
日期:2025-04-01

本网讯 近日,张家口发电公司7号机组B级检修工作进展顺利,目前已进入关键阶段。本次检修总工期34天,涵盖485项任务,其中标准项目388项、特殊项目97项,重点推进汽轮机切缸改造、锅炉系统检查等,为机组长周期安全稳定运行奠定坚实基础。

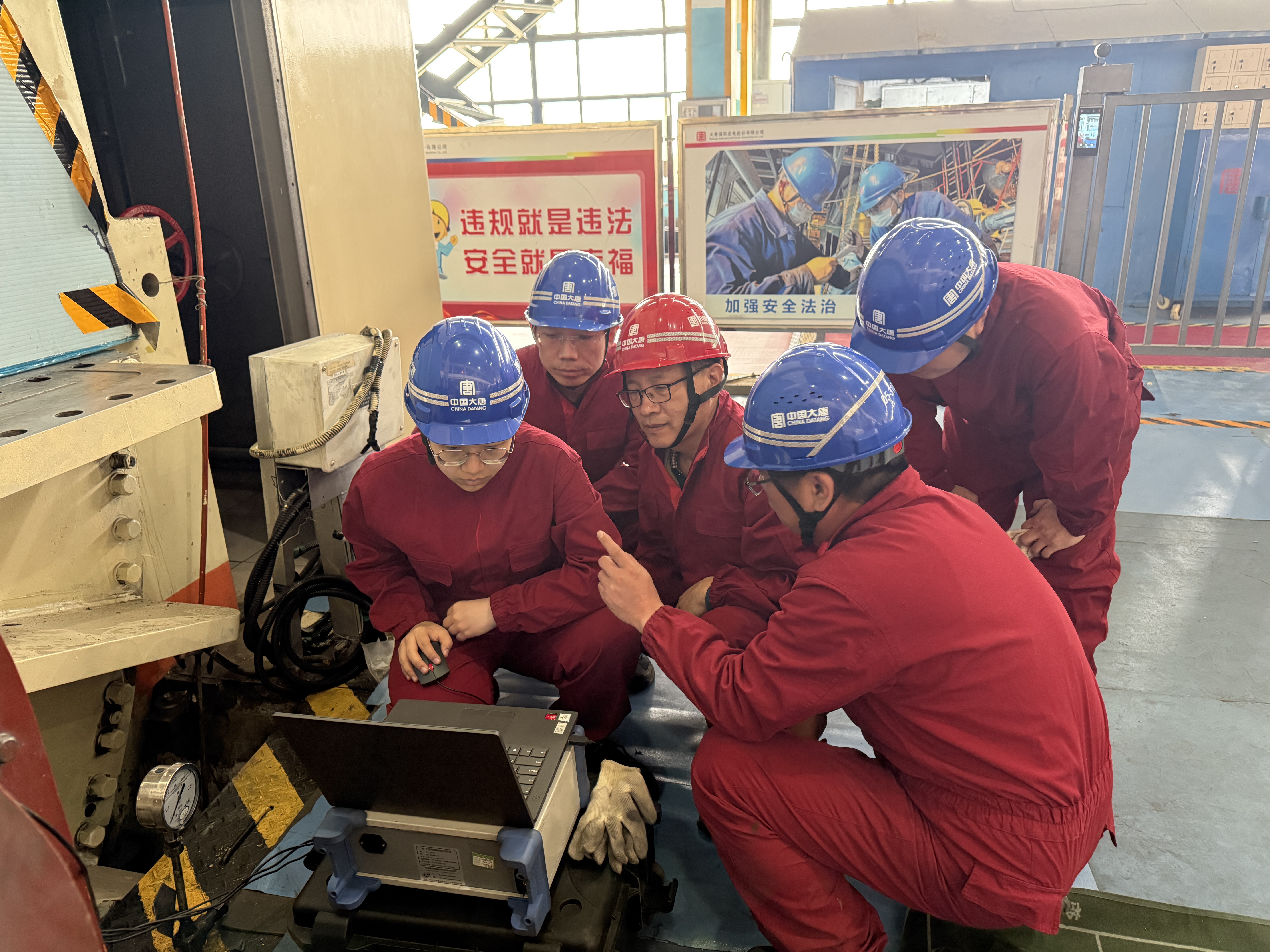

该公司建立全流程管控机制,通过动态跟踪、多点协同,实现检修效率与质量双提升。现场实施“日调度、周总结”管理模式,技术人员24小时轮班作业,重点工序设置质量验收“双保险”,确保检修工艺精准达标。
